Внедрение 1С:ERP в 2026: как организовать проект и выбрать подрядчика

команда pickTech
Автоматизация бизнеса

Когда после предпроектного обследования компании выясняется, что текущая 1С уже не тянет масштаб бизнеса, необходимо внедрение 1С:ERP. Это большой проект, от которого зависит, как компания будет считать деньги, производство и склад в ближайшие годы.

По данным CNews со ссылкой на «Т1», российский рынок ERP в 2024 году составил около 90 млрд рублей, а за 2025 год доля отечественных систем выросла до 60%, и порядка 80% из них приходится на 1С. Все больше компаний идет внедрять 1С:ERP в 2026 году, но сам проект по-прежнему пугает сроками и бюджетом.

Команда pickTech, агрегатор IT-решений, регулярно отслеживает рынок 1С-интеграторов. Изучив десятки проектов внедрения, в статье показываем, как проект устроен на практике, без пересказа вендорского маркетинга.

Разберем по шагам: из каких этапов состоит внедрение 1С:ERP, из чего складывается бюджет, где компании чаще всего спотыкаются и каких подрядчиков стоит рассматривать. В конце — чек-лист готовности бизнеса к проекту.

Зачем бизнесу 1С:ERP в 2026, и кому она не нужна

ERP (Enterprise Resource Planning) — это система управления ресурсами предприятия, единый контур для финансов, производства, склада, закупок и продаж. После ухода SAP и Oracle и на фоне импортозамещения 1С:ERP (полное название — «1С:ERP Управление предприятием») стала фактическим стандартом для среднего и крупного бизнеса. Как сообщает CNews, по оценкам АНО «Национальный центр компетенций по информационным системам управления холдингом», отечественные ERP-системы на конец 2024 года заняли около 60% рынка, и большая их часть — решения 1С.

Понять, что пора переходить на ERP, помогает несколько признаков:

  • компания переросла типовую конфигурацию;
  • управленческая и регламентированная отчетность не сходятся;
  • данные собирают из нескольких баз вручную;
  • на закрытие периода уходят недели.

Тогда внедрение 1С:ERP перестает быть «хотелкой» и становится способом снова видеть бизнес целиком.

Внедрение 1С:ERP оправдано там, где учет действительно сложный: производство с несколькими переделами, филиальная или холдинговая структура, десятки и сотни рабочих мест, требования к управленческой и регламентированной отчетности в одной системе.

Важно. 1С:ERP - это широкий ERP-кластер и больше подходит для среднего и крупного бизнеса. Если процессы простые, дешевле и быстрее запустить 1С:Управление нашей фирмой или 1С:Комплексную автоматизацию. И еще одна честная оговорка: без выделенной команды и времени сотрудников даже хорошая система буксует.

Этапы проекта внедрения 1С:ERP

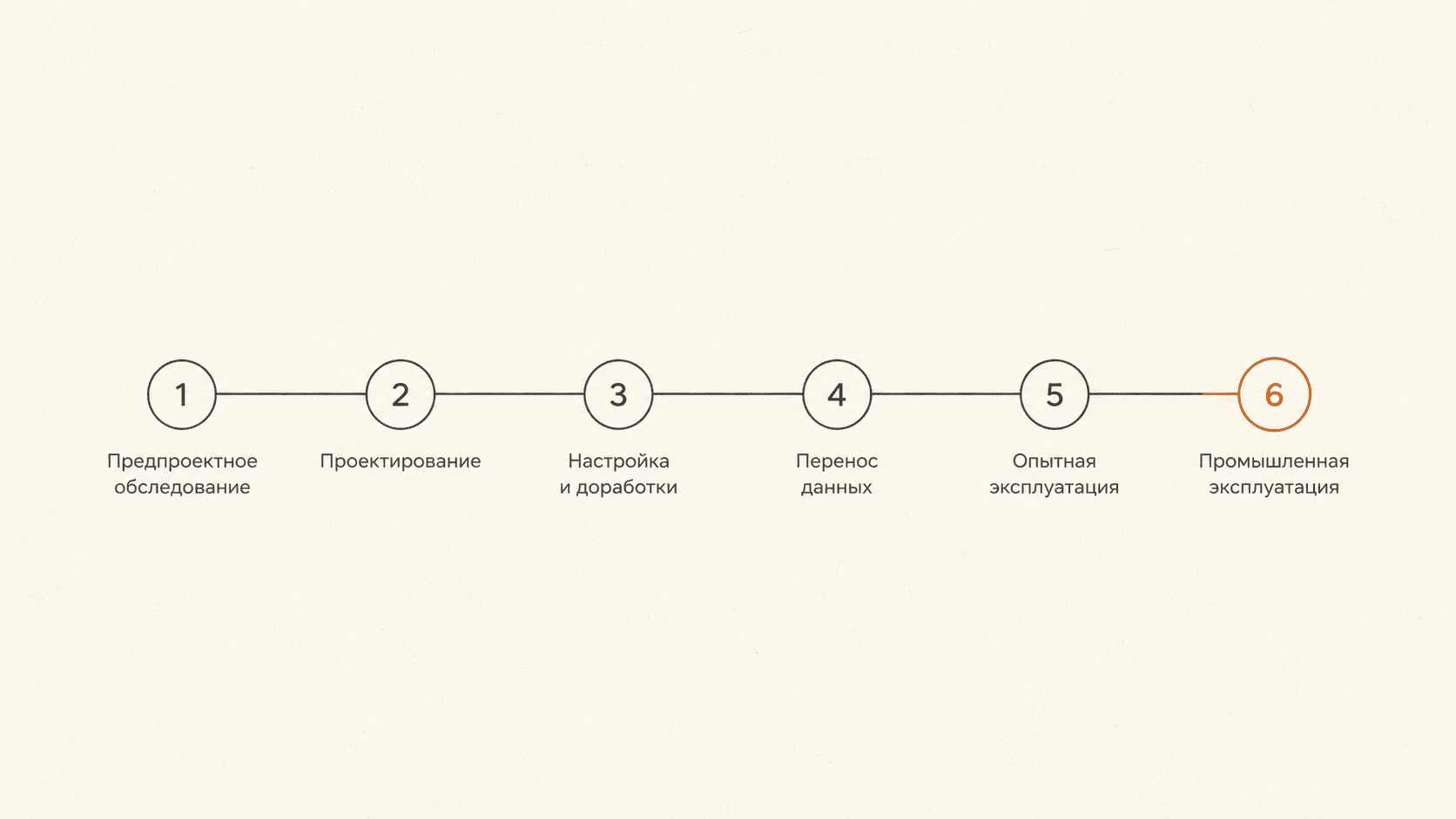

Любой проект внедрения 1С:ERP проходит через несколько обязательных этапов.

  • Предпроектное обследование. Подрядчик изучает процессы компании, фиксирует требования и оценивает доработки, после этого составляет ТЗ на внедрение 1С:ERP.
  • Проектирование и моделирование. Согласуют архитектуру и настройку системы под учетные особенности организации.
  • Настройка и доработки. Типовой функционал адаптируют под отрасль, пишут расширения вместо правок типовой конфигурации.
  • Перенос данных. Заводят начальные остатки и справочники, — самый недооцененный этап проекта.
  • Опытная эксплуатация. Сотрудники работают в новой системе параллельно со старой и отмечают ошибки.
  • Промышленная эксплуатация. Система становится основной, старую выводят из работы.

По срокам внедрение 1С:ERP обычно занимает от 6 до 24 месяцев. Длительность зависит от масштаба и глубины доработок. Этапы внедрения 1С:ERP одинаковы для большинства проектов, а вот время у каждого свое.

Серьезные подрядчики ведут проект по понятной методологии с фиксированными контрольными точками. Это снижает риск бесконечного внедрения, когда настройка тянется годами.

Структура бюджета внедрения 1С:ERP
Из чего складывается бюджет внедрения 1С:ERP.

Типичные ошибки при организации проекта

Большинство срывов на проекте связано с организацией работ. По наблюдениям проектного офиса российского системного интегратора программ 1С «Софт-Юнити», именно здесь теряется больше всего времени.

  • Единый канал коммуникации. Необходимо заранее определить, кто в компании принимает решения по проекту, кто дает данные и в какие сроки отвечает команде внедрения. Иначе согласования могут растянуться на недели.
  • Доступы. До старта работ нужно согласовать доступы к базам, тестовым контурам и серверам, иначе команда простаивает, и сроки увеличиваются еще до начала проекта.
  • Согласование процессов перед настройкой. Если бизнес-процессы не описаны и не согласованы заранее, настраивать систему придется дважды.
  • Перенос непроверенных данных. В старой системе необходимо проверить складские остатки, взаиморасчеты с контрагентами, задолженность, соответствие управленческих и бухгалтерских данных. Переход в 1С:ERP ошибки не исправит, расхождения просто переедут в новую базу.

Есть и более глубокий пласт подготовки. На старте важно проработать структуру справочника «Номенклатура», который влияет на складской, торговый, производственный и регламентированный учет в 1С:ERP. Нужно выбирать подходящий способ учета серий, правильно настроить характеристики, весогабариты, необходимость кодов ГТД (грузовая таможенная декларация) и РНПТ (регистрационный номер партии товаров) для прослеживаемости. Необходимо настроить группы финансового учета и корректный ввод начальных остатков. Если настройки не проработаны заранее, компания может столкнуться с не корректными проводками, ошибками при закрытии периода и расхождениями в отчетности.

Короткова Ксения, Руководитель направления SLA отдела проектного сопровождения компании «Софт-Юнити»

На старте проекта внедрения 1С:ERP больше всего времени уходит на организационные вопросы. Если заранее не определить, кто принимает решения и кто отвечает за данные, согласования растягиваются на недели. Отдельный риск — перенос неверных данных: переход в новую систему расхождения не исправит. Поэтому готовность бизнеса мы оцениваем по тому, насколько выстроены коммуникация, доступы и дисциплина с данными.

Сколько стоит внедрение 1С:ERP и из чего складывается бюджет

Точную стоимость внедрения 1С:ERP сложно назвать до обследования. Но какие строки входят в бюджет, известно заранее.

В смету входят:

  • лицензии (платформа, основная поставка, клиентские и серверные лицензии), предпроектное обследование;
  • настройка и доработки;
  • перенос данных;
  • обучение пользователей;
  • последующее сопровождение.

На итоговую цену влияют размер компании (число рабочих мест), отрасль и сложность производства, объем доработок против типового функционала, число филиалов и состояние исходных данных. По грубому ориентиру рынка, проект внедрения часто оценивают в несколько процентов годового оборота компании, но точную смету можно получить после обследования. Стоимость проекта часто равна количеству автоматизируемых рабочих мест.

Поэтому, например, сколько стоит внедрение 1С:ERP на производстве, заранее не скажет никто. Цена проекта для завода с цеховым учетом и для торговой компании с одинаковым числом рабочих мест будет разной.

Отдельная статья расходов — сопровождение после запуска: ИТС, пакеты часов или проектное SLA. Это мы подробно разбирали в материале про сопровождение 1С и выбор подрядчика.

Какие расходы не учитывают в бюджете

Самый частый перерасход происходит во внутренних ресурсах компании. Их подрядчик не выставляет в смете, но они также стоят денег и времени. На практике, чаще всего, недооценивают следующие моменты.

  • Подготовка к миграции данных. На это нужно время, которое часто не закладывают. Сюда входят очистка справочников, устранение дублей, сверка остатков и взаиморасчетов перед переносом. Если эта работа не проделана заранее, проектной команде приходится заниматься ей во время внедрения 1С:ERP, и сроки, и стоимость увеличиваются.
  • Согласование процессов. Подразделения не договорились об обязанностях и правилах, кто и как работает в системе, не зафиксировали исключения. В итоге, уходит много времени на выяснение, а сама настройка откладывается.
  • Рабочее время сотрудников. Интервью, описание процессов на рабочих встречах, тестирование и обучение нужно закладывать в график. Иначе начинаются задержки в согласованиях.
  • Мотивация команды заказчика. Без закрепления задач проекта в KPI, понятных целей, назначения премий за успехи, участие может восприниматься как лишняя нагрузка. Внедрение системы — это полноценная часть работы сотрудников.
  • Вовлечение филиалов. Их процессы могут отличаться от центрального офиса, и если они подключатся перед самым запуском, окажется, что текущие настройки 1С:ERP не подходят под их процессы. Тогда их приходится заново пересматривать, и сроки увеличиваются.

Ксения Короткова также подтверждает, что при планировании бюджета важно учитывать не только стоимость услуг исполнителя, но и внутренние ресурсы компании, которые потребуются для полноценного внедрения 1С:ERP.

Как выбрать подрядчика для внедрения

Подрядчик для внедрения и подрядчик для сопровождения — не всегда одно и то же.

При выборе необходимо проверять:

  • статус «1С:Центр ERP» и отраслевые специализации (производство, торговля, строительство, сельское хозяйство);
  • сертификат ISO 9001;
  • число и масштаб успешных внедрений;
  • релевантные нужной отрасли кейсы;
  • понятная методология проекта и прозрачная оценка трудозатрат.

Это короткий ориентир. Подробные критерии, типичные риски и готовый RFP-опросник для тендера мы собрали в отдельном разборе — как выбрать интегратора ERP: критерии, риски и чек-листы.

Совет. Статус партнера проверяйте на сайте 1С, там опубликован рейтинг 1С:Центров ERP. Попросите отраслевые кейсы внедрения, близкие к вашей сфере. У каждого интегратора 1С своя сильная ниша.

Спойлер. Самая дорогая ошибка — выбрать подрядчика по минимальной ставке часа. На внедрении важнее точность оценки трудозатрат и отраслевой опыт. Переделки после запуска стоят дороже, чем изначально корректная настройка.

Подборка интеграторов 1С:ERP

Крупнейшими интеграторами 1С, по рейтингам TAdviser, считаются Первый Бит и 1С-Рарус. Но размер — не единственный критерий. Для сложного учета и отраслевой специфики важнее опыт конкретных внедрений. Мы собрали подборку под задачи внедрения 1С:ERP.

Софт-Юнити

Компания со статусами «1С:Центр ERP» (ЦКЕРП) и «1С:Центр компетенции по документообороту» (ЦКД) и сертификатом ISO 9001. Профиль — средний и крупный бизнес со сложным учетом: внедрение 1С:ERP и 1С:Комплексной автоматизации, маркировка под ключ, ЭДО и интеграции. Сильная сторона — проектный офис с единым каналом коммуникации и выделенной командой. Среди публичных кейсов внедрения 1С:ERP есть проекты в металлургии и пищевом производстве. Подробнее о направлении — на сайте компании.

Подробнее о компании

Первый Бит

Крупнейшая сеть, по рейтингу TAdviser «Крупнейшие интеграторы решений 1С», более 100 офисов. В контексте внедрения силен мультиотраслевыми ERP-проектами и миграциями с зарубежных систем и устаревшего 1С:УПП на 1С:ERP.

Подробнее о компании

1С-Рарус

Один из лидеров по ERP-проектам (TAdviser) и центр разработки 1С. Развивает собственные отраслевые решения на базе 1С:ERP — для торговли, общественного питания и транспорта.

Подробнее о компании

WiseAdvice-IT

Обладает статусом «1С:Центр ERP» с отраслевыми специализациями (производство, торговля, сельское хозяйство). Особенность в связке внедрения 1С:ERP с бухгалтерским и налоговым аутсорсингом. Работает на рынке с 2003 года.

Подробнее о компании

ВЦ «Раздолье»

Специализированный внедренец 1С:ERP с фокусом на производстве, в том числе сложном и режимном (длинный цикл, раздельный учет). Входит в топ-10 франчайзи 1С и держит статус «1С:Центр ERP-Производство». Подходит предприятиям с многопередельным производством.

Подробнее о компании

Полный список с фильтром по продуктам, отраслям и статусам можно посмотреть в каталоге интеграторов pickTech.

Чек-лист готовности бизнеса к проекту

Если перед внедрением 1С:ERP с чего начать, нет представления, то готовность компании к такому масштабному проекту, определяется дисциплиной. Пройдитесь по следующим пунктам:

  • назначены ЛПР и проектная команда со стороны заказчика;
  • выделено время сотрудников на проект, продумана мотивация;
  • ключевые бизнес-процессы описаны и согласованы;
  • назначены ответственные за подготовку данных;
  • остатки и взаиморасчеты в старой системе сведены;
  • продумана матрица прав доступа;
  • выданы доступы к базам и серверам;
  • сотрудникам объяснены цели проекта.

Подведем итог

Внедрение 1С:ERP — это управленческий проект. Технологии у всех серьезных подрядчиков сопоставимы, и результат зависит от двух факторов: готовность бизнеса к проекту и подрядчик, подходящий под нужную отрасль и масштаб.

***

Сравнить интеграторов 1С по продуктам, отраслям и статусам и собрать короткий список под свой проект можно в каталоге pickTech.
